关键词解析:这次的关键词是“新房装修流程”,没有特定城市和风格限制,但受众是预算有限的普通家庭。所以这篇文章的核心任务是:帮你在复杂漫长的装修过程中不走错路、不花冤枉钱、不后期返工——硬装把基础打牢(骨架),软装慢慢填出氛围(灵魂)。以下所有内容基于2026年最新的装修工艺、市场价格和业主踩坑经验整理,全篇可落地执行。
拿到新房钥匙那一刻,很多人既兴奋又焦虑:从哪开始?工期多久?会不会被坑?特别是看着小红书上一堆装修翻车的帖子——水电改完发现插座不够、防水没做好楼下邻居上门、瓷砖贴完才发现颜色选错……其实装修有一套严格的“工序逻辑”,只要按顺序走、在每个节点盯好关键验收,普通家庭也能装出省心又耐看的小家。在说任何流程之前,先把三个最重要的事放在前面:第一,签合同前务必找物业要原始户型图,确认承重墙位置,拆改前必须报物业审批-1;第二,隐蔽工程(水电、防水)封墙前必须亲自验收并拍照留底,返工成本极高-5;第三,预留10%的备用金应对突发增项-4。 下面这份保姆级攻略,帮你把每一步都走清楚。
一、装修前准备:花1-2个月把功课做足,后面少跑半年冤枉路
很多人拿到钥匙就急着开工,结果后期改来改去,费时费钱。前期准备越充分,后续越顺利-2。
① 确定预算和装修模式。 2026年市场上常见的预算分配是:硬装60%(含人工和主材)、软装30%、备用金10%-3。按80㎡两室一厅来算,品质自住全包总价约7-9万元,简单自住5-7万元-14。装修模式上,新手推荐半包(自己买主材,施工方负责辅材和施工),主材自己把控品质和颜值,施工方负责工艺,分工清晰不容易扯皮-1。一线城市人工费比二三线城市高出15%-20%,提前心里有数-13。
② 风格选择与设计规划。 预算有限的情况下,优先选简约风、原木风、北欧风、奶油风——这些风格不需要复杂的吊顶、墙面造型和昂贵材料,全靠软装和灯光出效果,是最适合“轻硬装、重软装”路线的选择-26-。在定家具和软装之前,先保存20-30张喜欢的参考图,提炼出共同的颜色和元素,比如奶油风以白、米、浅咖为主,搭配棉麻材质,风格统一就成功了一半-31。
③ 选择施工方与签合同。 对比3-5家装修公司或施工队,去实地看他们的在建工地,特别是水电工艺和防水处理-2。签合同时,材料必须写明品牌、系列、型号、规格,严禁用“大牌同款”“一线品牌”这种模糊描述,工艺明确具体做法,工期写明延误违约金-22。付款建议按“3331模式”:签约30%、水电验收30%、油漆完工30%、竣工尾款10%——钱在手里才有话语权-1。
避坑提醒:千万别信“999元/㎡全包”这种超低价套餐。2026年主流城市全包合理成本区间为1800-2600元/㎡,999元/㎡基本都是低价钓鱼,后续增项让你花到怀疑人生——行业数据显示,92%的签约用户最终结算超预算67%以上-18。
二、主体拆改:只动该动的,承重墙绝对不能碰
工期:7-15天
拆改是现场施工的第一步,但很多人一激动就砸墙,结果物业上门叫停、邻居投诉、甚至影响整栋楼的安全。
正确做法:先拿原始户型图确认承重墙位置,报物业审批并出具专业图纸-4。只拆除非承重墙体,承重墙、剪力墙、梁柱、配重墙绝对不能动-2。铲墙皮要铲到水泥砂浆层,砌新墙需要加钢筋、挂网,厨卫区域还要砌倒地梁-1。封阳台如果要换断桥铝窗,必须提前报备物业-5。
DIY步骤:
提前用手机给家里的每一个角落拍照存档,包括墙面、地面、门窗现状。拆改完成后,再拍照对比,避免施工方漏拆或多拆。
如果想做开放式厨房,确认物业和燃气公司是否允许——很多地区开放式厨房需要满足特定的燃气安全条件,改完才发现不能通气就麻烦了。
成本参考:拆除非承重墙约50-80元/㎡,垃圾清运费500-1500元/车(视城市和小区而定),新建轻体隔墙约120-200元/㎡。
避坑提醒:拆改期间一定要做好地漏和下水口的保护,用塑料袋和胶带封住,防止建筑垃圾掉进去堵塞下水道——堵了的话疏通费几百上千不说,还可能影响楼下邻居-9。
三、水电改造:隐蔽工程的“心脏”,盯死了再封墙
工期:7-10天
水电属于隐蔽工程,一旦埋进墙里,后期出问题就是砸墙挖地,返工成本是初期的好几倍-37。这个阶段千万不能省钱,材料买好、施工盯紧、验收做足。

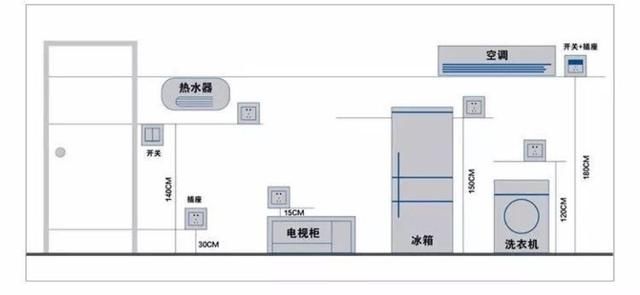

① 点位规划:宁多勿少。 开工前就要和设计师、电工一起确认所有开关、插座、水龙头的位置-2。厨房小家电多,建议预留5-7个插座(水槽下给净水器、垃圾处理器;台面给电饭煲、空气炸锅等)-4。沙发两侧留USB插座,床头双控开关,卫生间马桶旁留智能马桶盖插座。弱电(网线)和强电(电线)间距必须≥30cm,交叉处用锡箔纸包裹,否则你家Wi-Fi信号差到怀疑人生-39-51。
② 施工标准。 水管走顶不走地(方便日后检修),冷热水管间距≥15cm,左热右冷-39-51。电线用BV单芯硬线,水管选PPR抗菌管-37。承重墙上严禁开横槽,其他墙体横槽长度不超过100cm-3。
③ 验收标准。 水管打压测试:0.8-1MPa,保持30分钟,压降≤0.05MPa才合格-40。电路做通电和漏电测试。所有管线封墙前必须拍照、录像,标注走向和位置,方便日后打孔或维修时查看-2。2026年很多装修公司会在合同里玩“按米计价”的陷阱——水电一口价1.8万,但开槽费、穿墙费、强弱电箱全另算,最后翻倍到3-4万-41。建议签总价包干合同,明确包含的项目范围。
DIY步骤:
水电交底当天,带上全屋家电的尺寸清单(冰箱、洗衣机、洗碗机、净水器等),给电工看,确保每一个电器都有对应的电源和水路。
水电验收时,自己带手机拍一段“工地巡游”视频,边拍边解说每个点位的位置和用途,留档备用。
成本参考:80㎡全屋水电改造约5000-9000元(含材料+人工),具体因城市和改造范围而异-14。
避坑提醒:材料进场时,逐一核对品牌、型号和规格。劣质电线铜芯发黑、弯折易断,外皮压印模糊不清-38。很多工人会在报价单写“伟星水管”,实际用杂牌替代,封了墙你根本看不见-38。
四、防水工程:入住后最怕的就是漏水
工期:3-5天
防水做不好,墙面发霉、地板翘起、楼下邻居上门——维修必须砸掉瓷砖重新做,成本极高-37。
施工标准:卫生间淋浴区墙面防水高度≥1.8米(建议做到2.4米顶天),干区≥1.2米,厨房、阳台地面全做-1-39。涂料刷2-3遍,墙面用刚性防水(增强附着力便于贴砖),地面用柔性防水(适应基层形变),每遍干透再刷下一遍-37。闭水试验是核心:蓄水深度≥20-30mm,保持48小时,去楼下邻居家检查天花板有无渗漏-37。合格后再贴瓷砖。
DIY步骤:
闭水试验开始前,和楼下邻居打声招呼,约好48小时后一起去检查。
用手机拍下闭水试验的水位线照片,48小时后对比水位有无明显下降。
成本参考:卫生间防水约2000-4000元/间(含材料+人工)。
避坑提醒:防水层干透后,一定要做水泥砂浆保护层再贴砖,否则瓦工踩上去或掉工具可能破坏防水层-37。2026年市场上很多劣质防水涂料断裂伸长率只有80%-110%(国标要求≥150%),基层轻微沉降就开裂失效-38。
五、泥瓦工程:面子工程的基底
工期:15-20天
瓷砖铺贴是整个硬装中“面子最大”的部分,贴不好天天看着心烦。
施工要点:厨卫选哑光防滑砖,全屋地面通铺浅灰柔光砖或原木色强化地板,不要波导线和过门石,通铺显大又省钱-32。地砖铺贴坡度必须朝向地漏(坡度≥2%),倒一桶水试试,看水能不能顺畅流走-51。瓷砖干透10天后再做美缝,推荐环氧彩砂,防霉耐磨易清洁-5。铺完后立即覆盖专用保护膜,防止后续工种划伤-5。
验收标准:拿空鼓锤轻敲每一块砖,单块砖空鼓面积≤10%,整体空鼓率≤5%,接缝高低差≤0.5mm-44。空鼓多的砖过两年自己掉下来,砸到人或宠物非常危险-51。
DIY步骤:
买一个空鼓锤(十几块钱),贴完砖自己去敲,空鼓的声音像“咚咚咚”,实心的是“当当当”,有明显区别。
卫生间倒一盆水测试地面坡度——水要自动流向地漏,不能有积水。不试的话,以后每次洗澡都是“泡脚”体验。
成本参考:瓷砖铺设人工费约60-100元/㎡,普通品牌瓷砖60-150元/㎡,环氧彩砂美缝约20-35元/米。
避坑提醒:厨房烟道一定要安装止逆阀,不装的话楼上楼下炒菜的味道全跑你家来了-51。瓷砖铺贴前提前排版,避免出现小于1/3的小窄条影响美观-5。
六、木工与油漆:给家穿上一件干净的外衣
木工工期:20-30天 | 油漆工期:10-15天
木工要点:层高低于2.7米就别做复杂吊顶了,选双眼皮吊顶或不做吊顶,既省钱又显层高-5。定制柜要做到顶(避免积灰),厨房多抽屉少隔板,门板选哑光/PET材质-1。板材选ENF级环保板材(国标最高环保等级),五金选百隆、海蒂诗或国产知名品牌-1。两室一厅全屋定制(衣柜+橱柜+鞋柜)总价约3-5万元-11。
油漆要点:墙面刷墙固增强附着力,批刮2-3遍耐水腻子,每遍干透后打磨-37。刷漆标准是“一底两面”:底漆1遍防潮抗碱,面漆2遍出颜色,全屋颜色不超过3种-1。调色建议在自然光下确认效果,晚上和白天看颜色差很多-5。2026年乳胶漆主流品牌(多乐士、立邦)中端系列约800-1500元/套(一底两面,约100㎡用量)。
DIY步骤:
刷漆前用美纹纸把开关插座、门窗边框贴好,避免漆溅上去。
如果想让家里更有层次感,可以在某面墙刷一个跳色(比如沙发背景墙刷深一个色号的同色系),成本几乎不增加但氛围感翻倍。
验收标准:拿2米靠尺靠墙面,平整度误差≤3mm,阴阳角用直角尺检查是否垂直。墙面无流坠、透底、色差-51-。
避坑提醒:吊顶拐角必须用整块石膏板切割成型,如果用两块拼接,100%会开裂-51。螺丝钉要涂防锈漆,否则过几个月天花板上全是黄点子-51。
七、安装阶段:按照这个顺序来,避免返工
集成吊顶→全屋定制柜→室内门→橱柜→卫浴→地板→灯具→开关插座→窗帘
安装顺序的逻辑是:产生灰尘的先装,怕脏怕磕碰的后装-2。比如装门套会产生粉尘,要安排在地板铺贴之前。厨房先装门再通燃气,台面选1.5cm以上厚度的石英石,耐用又美观-1。
安装阶段的DIY检查清单:
柜门开合顺不顺?抽屉推拉会不会晃?-51
马桶装完冲水测试,看漏不漏水-51
花洒出水压力够不够?太小洗澡像淋雨-51
所有门开关顺不顺?门锁能不能反锁?-51
插座面板接线是不是“左零右火上接地”?错了电器容易烧-51
成本参考:室内门约800-2000元/扇,开关插座面板约500-1500元/全屋,灯具1000-4000元/全屋。
避坑提醒:安装阶段很容易出现交叉作业——装柜子的人走了,装地板的人来了发现柜子挡住了。所以一定按顺序安装,不跳步。
八、软装进场:先骨架后灵魂,顺序对了高级感翻倍
硬装结束,很多业主迫不及待地买买买,结果沙发太大进不了电梯、窗帘颜色和墙面完全不搭、家具风格乱七八糟——这是最让人心痛的事:硬装花了十几万,软装毁于一旦-31。
正确的软装顺序:家具→灯具→窗帘→地毯→装饰画→抱枕→绿植-31
① 先定大件家具。 沙发、床、餐桌椅决定空间基调。买之前必须量尺寸:沙发墙长度、过道宽度、卧室床两侧预留宽度、窗帘盒深度-31。墙面选大白墙或低饱和度杏子灰,地面通铺浅灰柔光砖或原木色地板,软装颜色控制在3种以内:主色60%、辅色30%、点缀色10%-32-31。
② 灯光是平价神器。 不要只装一个主灯,做分层照明:主灯负责基础照明,筒灯/射灯负责重点照明(电视墙、挂画),落地灯/台灯负责氛围照明-32。色温选3500K的暖白光,最显质感和温馨感。2026年买灯具建议在本地建材市场或线上大牌旗舰店购买,一个客厅主灯+卧室床头灯+厨房操作区照明,总预算3000-5000元完全够用-16。
③ 窗帘、地毯和装饰画。 窗帘颜色选和墙面同色系浅一度,纯色亚麻或雪尼尔材质,做到离地2厘米-32。一块百元左右的剑麻地毯,氛围感立刻提升。装饰画不用买贵的,自己打印喜欢的画芯再配相框,几十块钱搞定。抱枕选和沙发同材质,颜色用点缀色呼应。
DIY步骤:
旧家具翻新:如果家里有旧木家具(比如父母给的实木老桌子),不要急着扔。买一罐木蜡油(约50-80元),砂纸打磨表面后刷两遍,旧家具秒变复古风单品,比买新的省钱又有故事感。
自制装饰画:在Pinterest或小红书找喜欢的画作,去打印店用艺术纸打印(A3大小约5-10元/张),买一个宜家的相框(29-59元),挂上墙效果完全不输几百元的装饰画。
④ 绿植点睛:这是“轻硬装、重软装”路线的最后一步,也是提升质感最便宜的方式。首选龟背竹——耐阴好养,放室内完全没问题,冬天温度8度以上、10-15天浇一次水就能活-。天堂鸟也是高性价比选择,叶片大气,稍微给点光照和水就能不断冒新叶-59。一盆1.5米高的天堂鸟或龟背竹,网购约100-200元,往客厅角落一摆,空间立刻有生机-32。避坑提醒:绿植别一次性买太多,先买2-3盆放关键位置(客厅、餐厅、卧室窗边),养一阵子看能不能活,再慢慢增加。
软装总预算建议:对于80-100㎡的新房,软装总投入控制在2-4万元(不含大家电)-16。先买刚需大件,装饰品后期慢慢添,住进去后根据生活习惯调整,比一次性买完更实用更耐看-31。
九、验收与入住:别急着付尾款,住两周再说
三方验收(业主+施工方+物业) :重点检查水电、防水、墙面、瓷砖等。所有项目验收完,住上两个星期再说——有些问题得住进去才能发现,比如地漏反味、隔音不好、电路跳闸-51。合格后再付尾款。
除醛与入住:通风是最有效的方法,建议通风1-3个月,可放活性炭和绿植辅助吸附。入住前找CMA资质检测机构检测甲醛,达标再入住-1。
真实案例:89㎡三室两厅,总花费8.2万,硬装6万软装2.2万
小陈夫妇,2026年1月在武汉收房,89㎡毛坯三室两厅,预算有限但想要“舒服耐看的原木风”。全程按“轻硬装、重软装”思路推进:
硬装6万元:自己找施工队半包(人工费1.8万),水电改造7000元(全屋换线、加插座),瓷砖+地板1.2万(客餐厅通铺浅灰柔光砖、卧室原木复合地板),橱柜+衣柜定制1.5万(板材选E0级颗粒板),乳胶漆+吊顶8000元(全屋大白墙、客厅双眼皮吊顶)。
软装2.2万元:沙发+餐桌椅+床共9000元(淘宝大促入手),窗帘+灯具+地毯5500元,绿植+装饰画+抱枕2500元,家电预留了5000元后期慢慢添。
业主反馈:“最满意的是水电阶段多留了插座,现在厨房用着超顺手;最庆幸的是没有做复杂背景墙,省下的钱买了更好的沙发和绿植,朋友来都说家里很‘有呼吸感’。”
本地采购点推荐(通用版,各地可对标)
家居建材市场:红星美凯龙、居然之家(看品牌,参考价格再决定)
大型家具城:宜家(性价比高,尺寸标准,适合新手)
花鸟市场:各地花鸟市场,天堂鸟、龟背竹、琴叶榕等大绿植价格比花店便宜50%-70%
旧货市场:本地旧货/二手市场,淘老木门、老柜子、藤编椅等复古单品,几百元能买到新家具上千元的效果
面料/窗帘批发市场:本地窗帘布料批发城,找裁缝定制比品牌店便宜一半以上
结尾:记住四字心法——“先骨后魂”
装修这件事,最怕的不是预算少,而是顺序错、逻辑乱。硬装是“骨架”,简单耐看、扎实可靠就行;软装是“灵魂”,可灵活调整,随生活阶段更新-27。水电、防水、承重墙是底线,绝对不能省;复杂吊顶、背景墙、昂贵石材能省则省;把钱留给软装,后期慢慢添。
三个核心坑,看完再开工:
盲目买新家具:别在硬装没结束就下单家具!尺寸量错、风格不搭、物流磕碰,返工成本高到你想哭。先定风格,量好尺寸,硬装完再买。
灯光只用一盏吸顶灯:全屋只有一个主灯,再好的软装也像在“病房”里。3500K暖白光+分层照明是性价比最高的质感提升手段,几百块就能出大效果。
忽略隐蔽工程验收就封墙:水电、防水封墙前必须亲自验收并拍照留底。90%的漏水、跳闸问题都出在隐蔽工程没盯紧-38。不要相信工人口头承诺,白纸黑字签字才算数。
最后再说一遍安全提醒: 拆改前报物业审批,确认承重墙位置;水电改造完成后必须打压测试和通电测试;防水必须做48小时闭水试验并请楼下邻居一起确认。这三件事做不好,后期返工的钱够你重新装半套房。
装修是一场马拉松,不是百米冲刺。按这份流程一步一步走,每个节点不偷懒、不跳步,普通人也能装出一个住了十年都舒服的小家。把你的户型和预算留在评论区,一起聊聊怎么把每一分钱都花在刀刃上。
